户外庭院铝合金凉亭施工工艺
发布时间:2023-02-24 06:06:14


海南冠平铝艺凉亭是一家海南地区专业设计、安装户外庭院铝合金凉亭的厂家公司,我们的户外凉亭材质很好,做工很好,抗氧化好,耐用。今天给大家分享一下我们的户外庭院铝合金凉亭施工工艺。


一、工艺流程

测量放线

预埋件检查、后置埋件安装

横梁安装

玻璃安装

窗扇安装

密封处理

调试清理

淋水试验

二、操作工艺

1、测量放线。根据幕墙分格大样图和结构施工标高、轴线的基准控制点、线,重新测设幕墙施工的各条基准控制线。放线时应按设计要求的定位和分格尺寸,先在首层的地、墙面上测设定位控制点、线,然后用经纬仪或激光铅垂仪在幕墙四周的大角、各立面的中心向上引垂直控制线和立面中心控制线,各大角用钢丝吊重锤作为施工线。用水准仪和标准钢尺测设各层水平标高控制线,水平标高应从各层建筑标高控制线引入,以免造成各层幕墙窗口不一样高,测量时应注意分配误差,不能使误差累积,最后按设计大样图和测设的垂直、中心、标高控制线,弹出横、竖构架、分格及转角的安装位置线。施工过程中要对各条控制线定时校核,以确保幕墙垂直度和各部分位置尺寸的准确无误。

2、预埋件检查、后置埋件安装。预埋件由钢板或型钢加工制作而成,在结构施工时,按照设计提供的预埋件位置图准确埋入结构内。幕墙施工前要按各控制线对预埋件进行检查,一般位置尺寸允许偏差为±20mm,标高允许偏差为±10mm。对于位置超差、结构施工时漏埋或设计变更未埋的埋件,应按设计要求进行处理或补做后置埋件,后置埋件必须使用化学锚栓,不得采用膨胀螺栓,并应做拉拔试验检测,同时做好施工记录。

3、立柱安装。立柱一般采用铝合金型材或型钢,其材质、规格、型号应符合设计要求。首先按施工图和测设好的立柱安装位置线,将同一立面靠大角的立柱安装固定好,然后拉通线按顺序安装中间立柱,立柱安装一般应先按线把角码固定到预埋件上,再将立柱用2条直径不小于10mm的螺栓与角码固定。立柱安装完后应进行调整,使相邻两立柱标高偏差不大于3mm,左右位置偏差不大于3mm,前后偏差不大于2mm,垂直度满足要求。调整完成后将立柱与角码、角码与埋件固定牢固,并全面进行检查。立柱与角码的材质不同时,应在其接触面加垫隔离垫片。

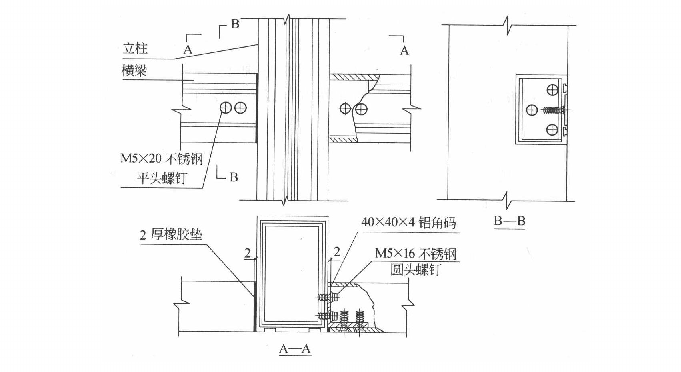

4、横梁安装。横梁一般采用铝合金型材,其材质、规格、型号应符合设计要求。立柱安装完后先用水平尺将各横梁位置线引至立柱上,再按设计要求和横梁位置线安装横梁。横梁与立柱应垂直,横梁与立柱之间应采用螺栓连接或通过角码后用螺钉连接,每处连接点螺栓不得少于2条,螺钉不得少于3个且直径不得小于4mm。安装时在不同金属材料的接触面处应采用绝缘垫片分隔,以防发生电化学反应,如下图所示。

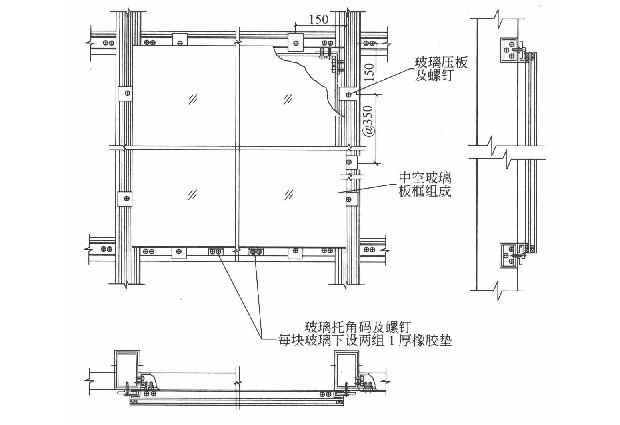

5、玻璃安装。通常情况下,框架式玻璃幕墙的玻璃直接固定在铝合金构架型材上,铝合金型材在挤压成型时,已将固定玻璃的凹槽随同整个断面形状一次成型,所以安装玻璃很方便。玻璃安装时,玻璃与构件不应直接接触,应使用弹性材料隔离,玻璃四周与构件槽口底应保持一定的空隙,每块玻璃下部应按设计要求安装一定数量的定位垫块,定位垫块的宽度应与槽口相同,玻璃定位后应及时嵌塞定位卡条或橡胶条,如下图所示。


6、窗扇安装,安装前应先核对窗扇规格、尺寸是否符合设计要求,与实际情况是否相符,并应进行必要的清洁。安装时应采取适当的防坠落保护措施,并应注意调整窗扇与窗框的配合间隙,以保证封闭严密。

7、密封处理。玻璃及窗扇安装、调整完毕后,应按设计要求进行嵌缝密封,设计无要求时,宜选用中性硅酮耐候密封胶。嵌缝时先将缝隙清理干净,确保黏结面洁净、干燥,再在继隙两侧粘贴纸面胶带,然后进行注胶,并边注胶边用专用工具勾缝,使成型后的胶面呈弧形凹面且均匀无流淌,多余的胶液应及时用清洁剂擦净,避免污染幕墙表面。

8、淋水试验。框架式幕墙安装完毕后,应按规定进行淋水试验,试验时间、水量、水头压力等应符合现行国家标准《建筑幕墙雨水渗漏性能检测方法》(GB/T 15227-2007)的规定。

9、调试清理。幕墙安装完后,要对所有可开启扇逐个进行启闭调试,保证开关灵活,关闭严密、平整。最后用清洗剂对整个幕墙的表面进行全面清理,擦拭干净。


三、季节性施工

(1)雨期施工时,焊接、防火保温安装、注胶作业不得冒雨进行,以确保施工质量。

(2)冬期不宜进行注胶和清洗作业,注结构密封胶的环境温度不应低于10℃,注耐候密封胶和清洗作业的环境温度应不低于5℃。
